如何通过流水节拍计算工期?

2026-05-23 06:18:58

1、流水节拍是某一施工过程的施工班组在一个施工段上完成施工任务所需的时间,这里要和流水步距区分。

如何通过流水节拍计算工期?

2、流水步距是指在组织流水施工时,相邻各专业工作队在保证施工顺序、满足连续施工、最大限度搭接和保证工程质量要求的条件下,相继投入施工的最小时间的间隔。

如何通过流水节拍计算工期?

3、在这里要思考一个问题,为什么会出现流水步距,流水步距的产生是因为多个施工段的原因,例如,假设我们有3个施工段,4个施工工序,流水步距的意义就是某个施工段某道工序和这个施工段的下道工序之间的间隔。

如何通过流水节拍计算工期?

4、所以所谓求工期,就是通过摆弄施工节拍的组合,达到最小的工期,其中唯一的规定就是一个施工队的工作要连续,也就是每一道工序我们要求连续施工,不允许间断。

如何通过流水节拍计算工期?

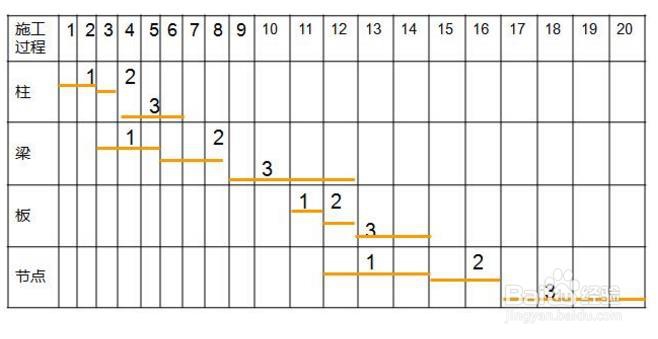

1、等节奏流水施工

如何通过流水节拍计算工期?

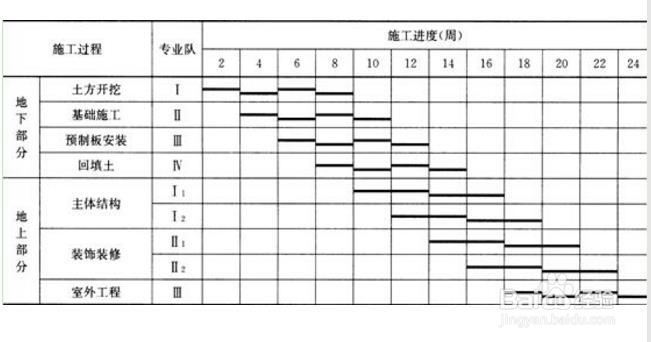

2、无节奏流水施工

如何通过流水节拍计算工期?

如何通过流水节拍计算工期?

如何通过流水节拍计算工期?

如何通过流水节拍计算工期?

如何通过流水节拍计算工期?

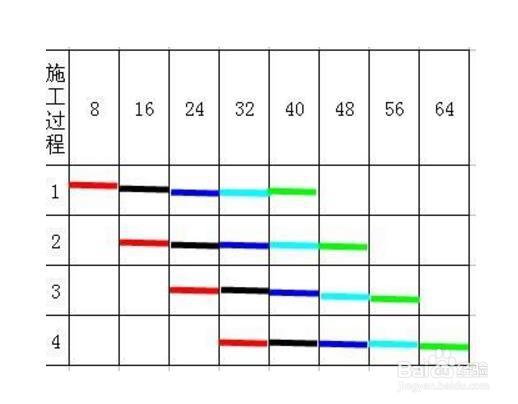

3、异节奏异节拍流水施工,同无节奏流水施工,异节奏异节拍概念的就是为了引入推导异节奏成倍节拍流水施工的铺垫,计算和无节奏流水施工是一样的。

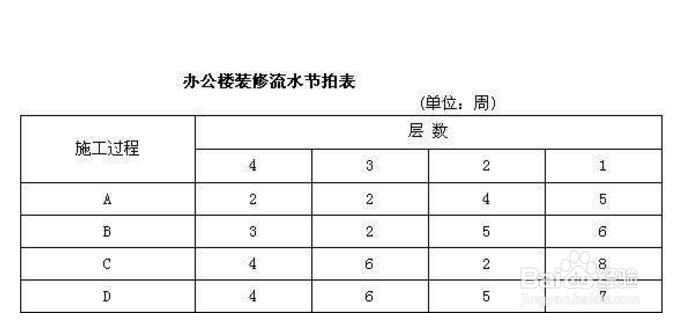

4、异节奏成倍节拍流水施工

如何通过流水节拍计算工期?

如何通过流水节拍计算工期?

如何通过流水节拍计算工期?

如何通过流水节拍计算工期?

如何通过流水节拍计算工期?
